YTONG MULTIPOR




ZAPADNI TRGOVAČKI CENTAR – RIJEKA

Zapadni trgovački centar je poslovno trgovački centar koji se gradi u Rijeci, na Kvarneru, Hrvatska. Objekt je tlocrtne površine 57.000 m2, ima 3 etaže trgovačko - poslovnog sadržaja, 2 etaže garaže s parkirnim mjestima, gospodarski prilaz i utovarna dvorišta, etažu s uredskim prostorima.  Investitor je tvrtka univerzale International. Glavni izvođač radova je  Alpine Bau GmbH, podružnica Zagreb. Glavni projektant je tvrtka ATP projektiranje, Zagreb.


Konstrukcija objekta je armiranobetonska, sastoji se od prednapregnutih ploča koje su  u sustavu s nosećim zidovima i stupovima.


Ytong Multipor kao termoizolacijski materijal u prostoru garaže odabran je prema zahtjevima iz projekta fizike, njegova svojstva su zadovoljavala propisane uvjete, najviše se to odnosi na termoizolacijska svojstva te protupožarnost i jednostavnost ugradbe.

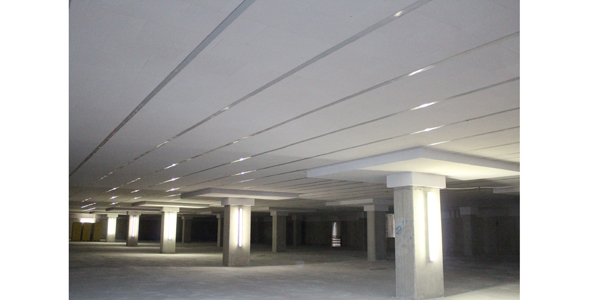

Ytong Multipor se u slučaju ZTCa primjenjuje kao toplinska izolacija na stropovima između garažnog dijela i poslovno prodajnog dijela objekta. Ugradilo se na stropu etaže -2.
Lijepi se na AB ploču u podgledu, nakon što su betonske ploče izvedene (ne stavlja se u oplatu)
Na zidove i stupove postavlja se pasica u visini 60 cm (mjereno od stropa), kako bi se osigurao toplinski most.

Ukupna količina ugrađenog materijala je 11.000 m2!

Prostor postavljanja se tretira kao otvoreni prostor, izložen utjecaju atmosferilija.



Radove postavljanja je izvodio kooperant,  tvrka M.D.R.d.o.o. iz Lovrana, sa 2 tima ljudi od prosječno 9 radnika, radovi su trajali 2,5 mjeseca, ovisili su o  vremenskim prilikama
(temperatura podloge i temperature potrebna za ljepljenje)

Iskustva nadzora radova angažiranog od strane investitora su vrlo pozitivna glede kvalitete Ytong Multipor termoizolacije te dobave materijala i servisa koji je pružila tvrtka Ytong porobeton d.o.o. iz Zagreba. Kooperant je dobro organizirao postavljanje, Ytong je organizirao tehnički nadzor koji su provodili   kolege  Levak Zvonimir, voditelj prodajnog područja Primorsko Goranske Županije te instruktor gradnje,  Dean Doblanović,  tjedno su obilazili gradilište 1-2 puta i bili su na usluzi za sva tehnička pitanja. Potrudili su se da cjelokupni posao bude odrađen profesionalno, a na kraju su vidljivi kvalitetni rezultati!

Objekt je predviđen za otvaranje u ljeto 2012.g.



Snježana Turalija, Marketing manager
